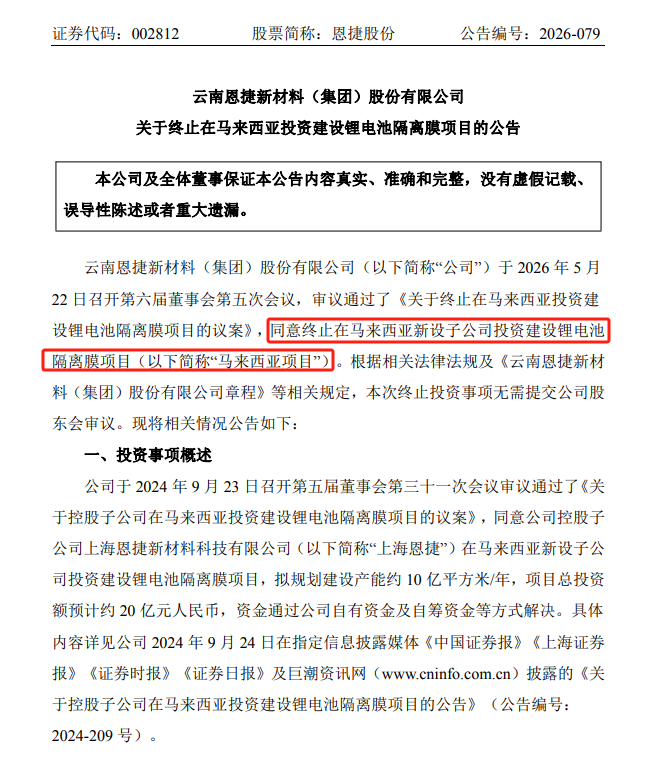

5月22日,恩捷股份公告终止在马来西亚投资建设锂电池隔离膜项目。该项目原规划年产能10亿平方米,总投资约20亿元,且“尚未开展实质性建设工作”。这意味着这笔钱尚未真正花出去,终止的是一纸规划而非半拉工程。
公告对终止原因说得很直接:“因外部市场环境及行业竞争格局较前期发生变化,结合公司实际经营情况与整体战略布局,经公司审慎研判与充分评估,为进一步优化资源配置、降低投资风险,公司决定调整整体投资策略,终止马来西亚项目。”
2024年9月恩捷宣布马来西亚建厂,同年11月马来西亚总理安瓦尔会见了恩捷董事长。彼时多家锂电材料企业扎堆东南亚。但近一年来,东南亚电池产能实际落地节奏低于预期——多家电池厂建设进度滞后,上游材料需求释放不及计划。隔膜产线投资额数亿元、建设周期18个月以上,一旦投产就要满负荷才能摊薄折旧。在需求未到之前超前建厂,意味着漫长的资产沉淀。 02海外三线:匈牙利投产,美国送样,马来西亚踩刹车 暂停马来西亚不等于收缩全球化。匈牙利一期已于2025年投产并向客户供货,多家海外客户在验证中;匈牙利二期同步推进。美国恩捷厂房完工、设备安装中,并已与某美国车企签下2026至2030年约9.73亿平方米隔膜长协。三条线节奏分明:欧洲有订单、有产线、在验证;美国有长协、在送样;马来西亚有规划但无实质开工。在资金约束下,投放顺序必须按确定性排——欧洲和美国有合同兜底,东南亚订单尚未浮出水面。 将近期动作串联起来看:4月终止收购中科华联100%股权,5月13日宣布40亿投建自贡50亿平方米隔膜项目,5月22日终止马来西亚20亿项目。一收一放之间,资本的地理重心从海外重新向国内集中。 2026年一季度末公司有息负债约211亿元,货币资金约37亿元,短期债务约89亿元。 国内自贡项目的优势清晰——贴近电池产业集群、政府合作方分担成本、建设周期更短、订单能见度更高。40亿投国内,20亿撤海外,是资源约束下按回报确定性的排序。 恩捷按下暂停键的同时,主要竞争对手星源材质马来西亚项目(总投资约50亿元、年产20亿平方米)已处于供不应求状态。这意味着东南亚早期释放的客户需求已被先行者锁定。 此时若硬建产能,将面临更高的获客成本和更长的验证周期。与其拿20亿去啃已有对手扎根的市场,不如投向确定性更强的区域。延迟不等于放弃——一旦东南亚电池产能放量确立,恩捷仍可重新进入。 从2024年9月高调落子,到2026年5月宣布终止,20亿元投资、总理会见、全球化战略叙事,最终让位给了“外部环境变化”这六个字背后的冷静判断。终止并不容易,它意味着承认此前判断与当前现实出现了偏差。但比起硬推一个需求不确定的项目,及时止损是更务实的选择。 匈牙利扩产、美国拿单、自贡建线——这些才是离订单和现金流更近的主战场。隔膜出海拼的不是谁铺得更广,而是谁踩得更准。马来西亚这道门暂时关上了,但恩捷仍握着这张牌,等风来。 (声明:文章由真人撰写,仅代表个人观点的输出。数据来源:公司官网、及投资者平台回复。如需转载,请后台私信。)
